Temat podłączenia WLZ do licznika sprowadza się w praktyce do trzech rzeczy: poprawnego przewodu, zgodnego z warunkami miejsca montażu i jasnego podziału odpowiedzialności między właściciela, elektryka oraz operatora sieci. Ja patrzę na to przede wszystkim jak na zadanie techniczne, a nie „sam kabel do skrzynki” - od tego zależy bezpieczeństwo, odbiór instalacji i to, czy całość przejdzie bez poprawek. W tym artykule pokazuję, jak wygląda ten proces krok po kroku, kiedy trzeba wykonać albo wymienić linię zasilającą, ile to zwykle kosztuje i na co uważać przy nowym domu, modernizacji oraz fotowoltaice.
Najważniejsze jest rozdzielenie obowiązków między właściciela, elektryka i operatora
- WLZ to odcinek instalacji łączący złącze z budynkiem lub lokalem, a nie to samo co przyłącze.
- Przy nowym obiekcie, zwiększeniu mocy, rozdziale instalacji albo przeniesieniu licznika temat trzeba zaplanować od początku.
- Licznik musi być zamontowany w miejscu dostępnym, stabilnym i możliwym do zaplombowania.
- Najwięcej kosztują zwykle prace dodatkowe: kucie, trasa kabla, nowe złącze, pomiary i odtworzenie nawierzchni.
- Przy fotowoltaice, pompie ciepła i ładowarce EV stara linia zasilająca często bywa za słaba.
Czym jest WLZ i dlaczego nie wolno mylić go z przyłączem
Wewnętrzna linia zasilająca, czyli WLZ, to przewód lub układ przewodów, który prowadzi energię od złącza do budynku albo lokalu. Według Tauron Dystrybucja właśnie tak wygląda granica, którą w praktyce najczęściej trzeba dobrze odczytać: operator kończy swoją część na określonym punkcie sieci, a dalej zaczyna się instalacja właściciela obiektu. To ważne, bo od tej granicy zależy, kto odpowiada za projekt, wykonanie, zabezpieczenie i późniejsze poprawki.
Ja zwykle tłumaczę to bardzo prosto: przyłącze doprowadza energię do obiektu, a WLZ rozprowadza ją dalej do budynku lub lokalu. Mieszanie tych pojęć kończy się niepotrzebnymi sporami, bo ktoś zamawia niewłaściwy zakres prac, a potem dziwi się, że operator nie chce go przejąć bez zmian.
| Element | Co oznacza w praktyce | Kto zwykle odpowiada |
|---|---|---|
| Przyłącze | Odcinek łączący sieć operatora z instalacją przyłączaną | Operator sieci do granicy własności |
| WLZ | Lina od złącza do budynku lub lokalu | Właściciel lub podmiot przyłączany |
| Układ pomiarowy | Licznik i osprzęt potrzebny do rozliczania energii | Zależnie od granicy własności i warunków przyłączenia |
| Zabezpieczenie przedlicznikowe | Zabezpieczenie po stronie zasilania licznika | Określa je dokumentacja i warunki przyłączenia |
| Tablica licznikowa | Miejsce montażu licznika i osprzętu | Właściciel przygotowuje, operator akceptuje |
Jeżeli ten podział jest jasny od początku, łatwiej ocenić, czy problem dotyczy nowej inwestycji, czy tylko modernizacji istniejącej instalacji. A to prowadzi wprost do pytania, kiedy w ogóle trzeba ruszać WLZ.
Kiedy trzeba wykonać nową linię albo przebudować starą
Nowa WLZ nie jest potrzebna wyłącznie przy budowie domu. W praktyce wraca także wtedy, gdy zmienia się sposób korzystania z budynku i stara instalacja przestaje pasować do obciążenia albo układu pomiarowego.
- Budujesz nowy dom, garaż, lokal usługowy lub obiekt wielolokalowy.
- Zwiększasz moc przyłączeniową, bo dochodzi pompa ciepła, płyta indukcyjna lub klimatyzacja.
- Chcesz przejść z zasilania jednofazowego na trójfazowe.
- Rozdzielasz instalację na dwa mieszkania albo dwa niezależne lokale.
- Przenosisz licznik w inne miejsce, na przykład z klatki schodowej do szafki na zewnątrz.
- Stara linia aluminiowa ma zbyt mały przekrój albo zły stan techniczny.
Najczęściej problem nie polega na samym „braku prądu”, tylko na tym, że dotychczasowy układ był projektowany pod zupełnie inne obciążenie. Jeśli dziś chcesz zasilać fotowoltaikę, magazyn energii, ładowarkę EV i jeszcze utrzymać komfort w całym domu, stary przewód bywa po prostu za wąskim gardłem.
W takich sytuacjach lepiej nie zgadywać. Najpierw trzeba ustalić, co jest przyczyną ograniczenia: zbyt mała moc, zły przekrój kabla, nieodpowiednie miejsce montażu licznika czy po prostu zła kolejność formalności. Gdy to wiadomo, można przejść do procesu, a nie do chaosu.
Jak wygląda proces krok po kroku
Jeżeli robisz to od zera albo przebudowujesz istniejący układ, kluczowa jest kolejność. Sam montaż przewodu to tylko jeden z etapów, a najwięcej opóźnień robią brak dokumentów, zły projekt albo nieprzygotowane miejsce pod układ pomiarowy.
- Sprawdzasz warunki przyłączenia lub składasz wniosek o ich wydanie, jeśli obiekt dopiero powstaje albo zmienia się sposób zasilania.

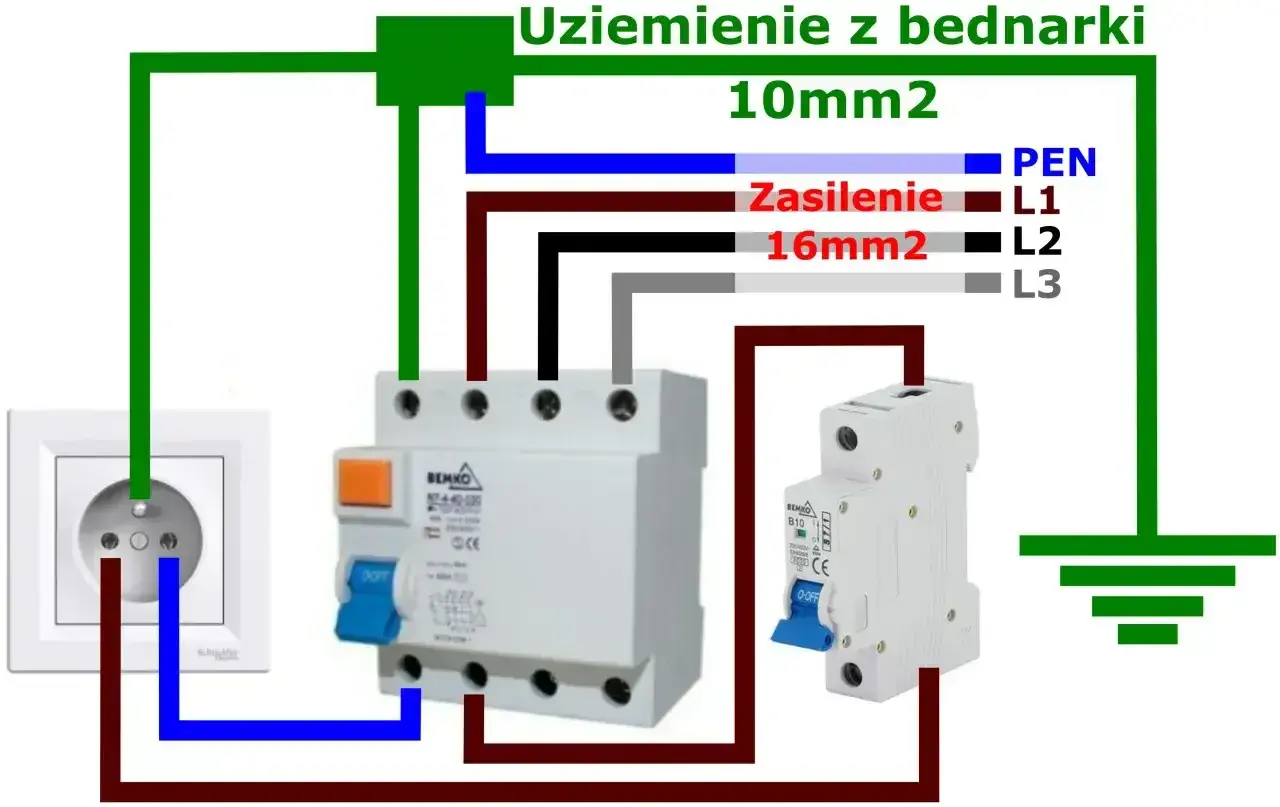

- Ustalasz zakres z elektrykiem, który ocenia trasę kabla, przekrój, zabezpieczenia i miejsce montażu licznika.
- Przygotowujesz WLZ i tablicę licznikową, a jeśli trzeba, także uziemienie, opis obwodów i miejsce na plombowanie.
- Zgłaszasz gotowość do odbioru i ewentualnego założenia plomb.
- Operator sprawdza układ i uruchamia część po swojej stronie, a w niektórych przypadkach wykonuje też samo podłączenie na osobne zlecenie.
- Podpisujesz umowę na dostawę energii i dopiero wtedy instalacja działa rozliczeniowo bez niedomówień.
W praktyce warto zakładać, że sama instalacja trwa krócej niż papierologia i uzgodnienia. Często to właśnie ten etap decyduje, czy prace zamkną się w kilku dniach, czy przeciągną o kolejne tygodnie. A skoro proces jest już jasny, trzeba jeszcze zadbać o miejsce, w którym całość będzie pracować bezpiecznie.
Jakie wymagania techniczne musi spełnić miejsce przy liczniku
To jest ten fragment, który wielu inwestorów traktuje po macoszemu, a potem wraca do poprawek. Licznik nie powinien wisieć gdziekolwiek „byle było blisko kabla”. Układ pomiarowy ma być dostępny, możliwy do zaplombowania i osadzony w stabilnym miejscu. W standardzie ENEA Operator licznik montuje się w szafach lub na przygotowanych tablicach licznikowych, z zachowaniem odpowiedniej przestrzeni i czytelnego dostępu serwisowego.
| Wymaganie | Po co jest potrzebne | Co zwykle psuje odbiór |
|---|---|---|
| Wolna przestrzeń pod licznik | Żeby dało się go zamontować, wymienić i zaplombować | Zbyt mała szafka lub tablica „na styk” |
| Stabilne podłoże i brak drgań | Żeby pomiar był wiarygodny i osprzęt nie pracował mechanicznie | Montaż przy urządzeniach wibrujących albo na słabej konstrukcji |
| Sucha i bezpieczna lokalizacja | Żeby ograniczyć ryzyko zalania, korozji i uszkodzeń | Szafka zbyt nisko nad posadzką lub w strefie wilgoci |
| Możliwość plombowania | Żeby zabezpieczyć układ przed nieuprawnioną ingerencją | Osprzęt bez miejsca na plombę lub z przypadkowym dostępem |
| Opis zabezpieczeń i tablicy | Żeby od razu było jasne, co jest czym | Brak oznaczeń albo opis wykonany prowizorycznie |
W jednym z aktualnych standardów technicznych podaje się też konkretne wartości, które dobrze pokazują, jak dokładnie operatorzy podchodzą do tematu: dla jednego licznika bezpośredniego trzeba zostawić wolną przestrzeń około 24 x 38 x 20 cm, a pole odczytowe powinno znaleźć się na odpowiedniej wysokości względem posadzki lub gruntu. To nie są „fanaberie na papierze”, tylko warunek, żeby licznik dało się legalnie obsłużyć bez rozbierania połowy instalacji.
Jeśli układ pomiarowy jest źle zaplanowany już na etapie projektu, później kosztuje to podwójnie. Najpierw płacisz za montaż, a potem za przeróbkę. I właśnie dlatego kolejny temat to budżet, który najczęściej zaskakuje inwestora bardziej niż sam kabel.
Ile kosztuje podłączenie i co najbardziej podbija cenę
Z doświadczenia mogę powiedzieć jedno: najdroższy rzadko bywa sam przewód. Najwięcej kosztują roboty towarzyszące - kucie ścian, wykopy, złącze, tablica licznikowa, pomiary, odtworzenie nawierzchni i czas potrzebny na uzgodnienia. Dla prostych prac przy istniejącym układzie warto liczyć orientacyjnie od kilkuset złotych, a przy bardziej rozbudowanej modernizacji od około 2000 do 5000 zł i więcej.
| Zakres prac | Co wpływa na cenę | Orientacyjny koszt |
|---|---|---|
| Drobna poprawka przy liczniku | Krótki odcinek, mało kucia, prosta robocizna | 300-800 zł |
| Wymiana lub dobudowa odcinka WLZ | Długość trasy, przekrój kabla, pomiary końcowe | 1000-3000 zł |
| Przebudowa z nową trasą i złączem | Wykopy, odtworzenie nawierzchni, materiały, szafka | 3000-8000 zł lub więcej |
| Usługa operatora | Zakres z cennika i region działania | Od kilkuset złotych wzwyż |
Warto też pamiętać, że opłaty operatora potrafią być liczone osobno. Zdarzają się stawki rzędu kilkuset złotych za konkretne czynności, a przy pełnym zleceniu dodatkowym kwota rośnie. To właśnie dlatego najtańsza pozornie opcja często nie jest najtańsza w końcowym rozrachunku - zwłaszcza gdy trzeba wracać z poprawkami albo opóźnia się odbiór.
Skoro cena zależy od tylu zmiennych, jeszcze ważniejsze staje się to, czego unikać przy realizacji. Tu błędy są bardzo powtarzalne i zwykle wychodzą dopiero na końcu.
Najczęstsze błędy, przez które trzeba wracać do poprawki
Przy WLZ najczęściej nie przegrywa się na technice „w ogóle”, tylko na szczegółach. To są elementy, które z pozoru wyglądają niewinnie, ale potrafią zatrzymać odbiór albo wymusić pełną przeróbkę.
- Mylenie WLZ z przyłączem i zamawianie złego zakresu prac.
- Dobór zbyt małego przekroju kabla pod dzisiejsze lub przyszłe obciążenie.
- Montaż licznika w miejscu wilgotnym, ciasnym albo narażonym na drgania.
- Brak miejsca na plombowanie i serwisowy dostęp do tablicy.
- Brak trwałego opisu zabezpieczeń, przez co później nikt nie wie, co jest przedlicznikowe, a co wewnętrzne.
- Łączenie przewodów w trudno dostępnym miejscu bez sensownego uzasadnienia technicznego.
- Brak pomiarów końcowych po wykonaniu prac.
Najbardziej kosztowne są błędy, które wychodzą dopiero po zamknięciu ścian albo po montażu zabudowy. Wtedy każda poprawka wymaga ponownego rozkuwania, czekania na ekipę i często ponownej wizyty z pomiarami. Ja zawsze wolę naprawić projekt na papierze niż układ na gotowej elewacji.
Ta ostrożność ma szczególne znaczenie wtedy, gdy instalacja ma obsłużyć nowoczesne urządzenia, bo wtedy margines na pomyłkę jest dużo mniejszy.
WLZ przy fotowoltaice, pompie ciepła i ładowarce EV
Jeżeli dom ma tylko podstawowe odbiory, stara instalacja bywa jeszcze wystarczająca. Ale gdy dochodzi fotowoltaika, magazyn energii, pompa ciepła albo wallbox do samochodu elektrycznego, układ zaczyna pracować w innym rytmie. To już nie jest zwykłe „włącz światło i czajnik”, tylko realne obciążenie, które potrafi wymusić zmianę przekroju przewodu, zabezpieczeń i sposobu prowadzenia WLZ.
- Fotowoltaika zwiększa znaczenie prawidłowej współpracy między źródłem a instalacją odbiorczą.
- Pompa ciepła potrafi generować długotrwałe obciążenie, nie tylko chwilowy pobór.
- Ładowarka EV wymaga stabilnego zasilania i często sensowniejsza jest od razu wersja trójfazowa.
- Magazyn energii poprawia elastyczność, ale nie zwalnia z poprawnego doboru przewodów i zabezpieczeń.
Praktycznie rzecz biorąc, jeśli już dziś planujesz rozbudowę domu o PV albo ładowanie auta, nie projektuj WLZ „na styk”. Lepiej zostawić zapas niż później odkryć, że cała inwestycja blokuje się na przewodzie biegnącym od złącza do budynku. To właśnie ten moment najczęściej rozstrzyga, czy instalacja będzie gotowa na kolejne 10 lat, czy tylko na najbliższy sezon.
Najlepszy moment na korektę jest przed zamknięciem ścian
Najrozsądniej traktować WLZ jako element projektu, a nie ostatnią poprawkę po tynkach i elewacji. Jeśli trasa jest długa, licznik ma zmienić miejsce, a w planie są PV, pompa ciepła albo większa moc przyłączeniowa, lepiej od razu dobrać przekrój, miejsce montażu i sposób plombowania. Taka decyzja zwykle kosztuje mniej niż późniejsze rozkuwanie ścian, ponowne pomiary i kolejna wizyta ekipy.
Jeśli miałbym zostawić jedną praktyczną radę, byłaby bardzo prosta: zanim kupisz kabel albo zamówisz szafkę licznikową, sprawdź warunki przyłączenia i pokaż je elektrykowi, który naprawdę pracuje przy układach pomiarowych. To oszczędza czas, nerwy i pieniądze, a przy dobrze zaplanowanym zasilaniu budynku robi różnicę większą niż sama marka przewodu.
