  • Polska elektrownia jądrowa: kiedy prąd z atomu? Pełny harmonogram

Polska elektrownia jądrowa: kiedy prąd z atomu? Pełny harmonogram

Zbigniew Zalewski1 listopada 2025
Polska elektrownia jądrowa: kiedy prąd z atomu? Pełny harmonogram

Spis treści

Ten artykuł szczegółowo omawia czas potrzebny na wybudowanie elektrowni atomowej w Polsce, prezentując oficjalny harmonogram, kluczowe etapy oraz czynniki wpływające na realizację projektu. Dowiedz się, kiedy możemy spodziewać się prądu z polskiego atomu i jak nasze plany wyglądają na tle globalnych doświadczeń.

Polska elektrownia jądrowa kiedy powstanie i ile lat zajmie jej budowa?

  • Oficjalny harmonogram dla pierwszej polskiej elektrowni w Lubiatowie-Kopalinie zakłada uruchomienie pierwszego bloku w 2036 roku.
  • Całkowity czas budowy fizycznej pierwszego bloku, od wylania betonu jądrowego do uruchomienia, wyniesie około 8 lat (2028-2036).
  • Proces budowy elektrowni jądrowej dzieli się na fazy: planowanie (1-3 lata), proces licencyjny i finansowanie (2-5 lat), budowa fizyczna (4-10 lat) oraz testy i rozruch (1-2 lata).
  • Światowa średnia budowy reaktora to 7,5 roku, przy czym w krajach azjatyckich często udaje się to w mniej niż 6 lat.
  • Kluczowe czynniki wpływające na czas budowy to stabilność regulacyjna, zabezpieczenie finansowania, doświadczenie wykonawcy i wysoka akceptacja społeczna.
  • Dla Polski wybrano sprawdzoną technologię AP1000 od amerykańskiego konsorcjum Westinghouse-Bechtel.

Czas budowy atomu dlaczego to kluczowe dla Polski?

Dla Polski energia jądrowa ma strategiczne znaczenie, zwłaszcza w kontekście pilnej potrzeby odchodzenia od węgla i zapewnienia bezpieczeństwa energetycznego. Jako ekspert w tej dziedzinie, widzę, że szybka i terminowa budowa elektrowni jądrowej jest absolutnie kluczowa dla naszej transformacji energetycznej. To nie tylko kwestia dywersyfikacji źródeł energii, ale przede wszystkim stabilności dostaw prądu, która jest fundamentem rozwoju gospodarczego i społecznego kraju. Każde opóźnienie w tym procesie może mieć daleko idące konsekwencje dla naszej niezależności energetycznej i realizacji celów klimatycznych.

Ile naprawdę będziemy czekać na prąd z polskiej elektrowni jądrowej?

Patrząc na oficjalny harmonogram, na prąd z pierwszej polskiej elektrowni jądrowej w Lubiatowie-Kopalinie będziemy czekać do 2036 roku, kiedy to ma zostać uruchomiony pierwszy blok. To perspektywa nieco ponad dekady, ale warto pamiętać, że proces przygotowawczy, obejmujący lata badań, analiz i negocjacji, już trwa. To nie jest projekt, który zaczyna się od wylania betonu to kulminacja wieloletnich wysiłków, a ten horyzont czasowy, choć odległy, jest realistyczny dla tak złożonej inwestycji.

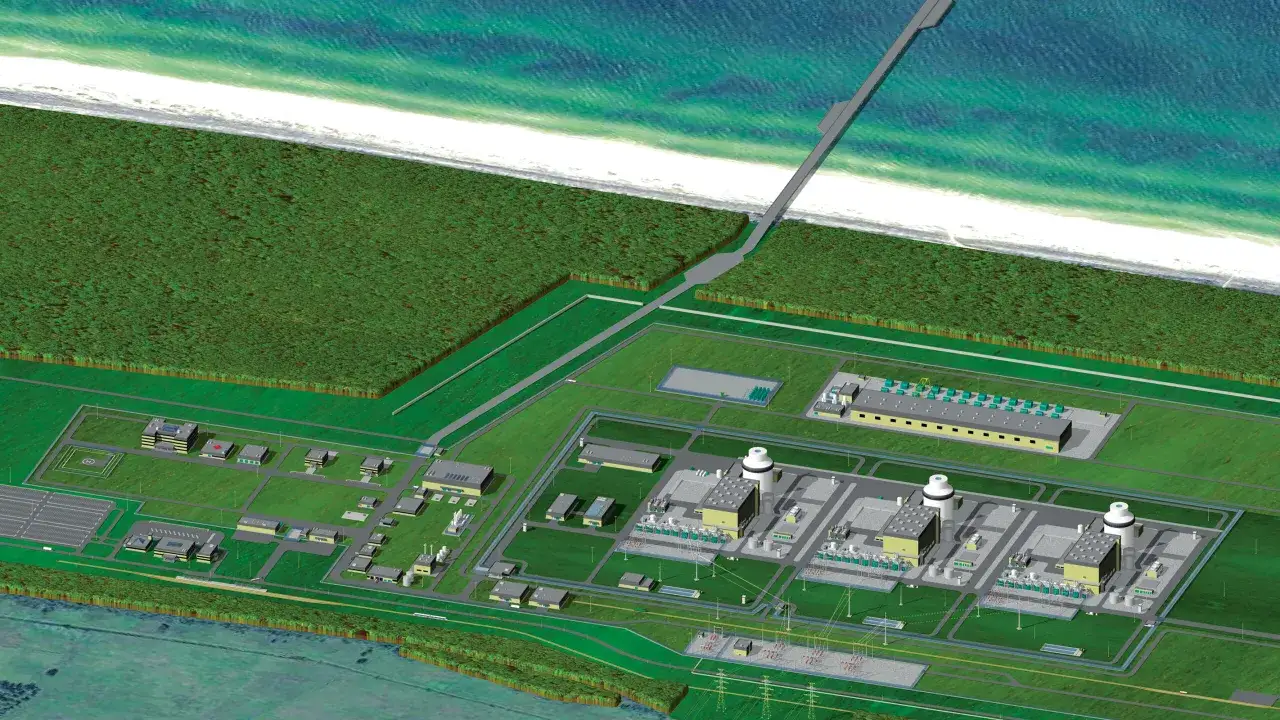

wizualizacja elektrowni jądrowej AP1000 Polska

Polski atom na Pomorzu harmonogram krok po kroku

Kluczowe daty projektu w Lubiatowie-Kopalinie: od przygotowań do pełnej mocy.

Oficjalny harmonogram dla pierwszej polskiej elektrowni jądrowej, która ma powstać w Lubiatowie-Kopalinie na Pomorzu, jest precyzyjny i jasno określa kolejne etapy. Oto najważniejsze daty, które wyznaczają drogę do polskiego atomu:

  • 2025 rok: Przekazanie placu budowy wykonawcy. To moment, w którym teren zostanie formalnie udostępniony do rozpoczęcia prac infrastrukturalnych.
  • 2028 rok: Rozpoczęcie właściwych prac budowlanych, czyli wylanie tzw. "pierwszego betonu jądrowego". To symboliczny i faktyczny początek fizycznej budowy reaktora.
  • 2036 rok: Uruchomienie komercyjnej eksploatacji pierwszego bloku. To kluczowa data, kiedy z polskiego atomu popłynie pierwszy prąd do sieci.
  • 2037 rok: Uruchomienie drugiego bloku.
  • 2038 rok: Uruchomienie trzeciego bloku i osiągnięcie pełnej mocy przez całą elektrownię.

2028: Wylanie "pierwszego betonu jądrowego" co to oznacza?

Termin "pierwszy beton jądrowy" (ang. "first nuclear concrete") to w branży jądrowej coś więcej niż tylko wylanie fundamentów. To symboliczne i faktyczne rozpoczęcie właściwych prac budowlanych na miejscu budowy reaktora. Oznacza, że zakończono wszystkie wstępne etapy, takie jak badania geologiczne, środowiskowe, projektowanie, uzyskanie niezbędnych pozwoleń i licencji. Poprzedzają go lata intensywnych przygotowań, analiz, projektowania i prac ziemnych. Kiedy wylewamy ten beton, wiemy, że projekt wchodzi w fazę fizycznej realizacji, a każdy kolejny dzień przybliża nas do uruchomienia elektrowni.

2036: Uruchomienie pierwszego reaktora czy ten termin jest realny?

Termin uruchomienia pierwszego reaktora w 2036 roku jest ambitny, ale moim zdaniem realny do osiągnięcia. Pierwotnie planowano rok 2033, więc mamy tu do czynienia z opóźnieniem o około 30 miesięcy. Jednak ten zaktualizowany harmonogram został opracowany w oparciu o doświadczenia z technologią AP1000, która jest już sprawdzona w innych krajach, oraz o zaangażowanie międzynarodowych partnerów, takich jak amerykańskie konsorcjum Westinghouse-Bechtel. Ich doświadczenie i know-how są kluczowe. Oczywiście, jak w każdym megaprojekcie, zawsze istnieją ryzyka, ale solidne przygotowanie i wybór sprawdzonej technologii zwiększają szanse na dotrzymanie tego terminu.

Budowa elektrowni jądrowej to nie tylko plac budowy

Budowa elektrowni jądrowej to proces niezwykle złożony, który wykracza daleko poza sam plac budowy. Dzieli się na kilka kluczowych etapów, z których każdy ma swoje specyficzne wyzwania i wymaga ogromnej precyzji oraz koordynacji.

Etap 1: Lata przygotowań, zanim wbije się pierwszą łopatę (pozwolenia, finanse, badania).

Zanim na placu budowy pojawi się pierwszy ciężki sprzęt, mijają lata intensywnych prac. Ten etap, trwający szacunkowo od 1 do 3 lat dla planowania i przygotowania lokalizacji oraz od 2 do 5 lat dla procesu licencyjnego i finansowania, obejmuje:

  • Badania środowiskowe i geologiczne: Dokładna analiza terenu pod kątem stabilności gruntu, sejsmiki, dostępności wody chłodzącej i wpływu na środowisko.
  • Uzyskiwanie pozwoleń i zatwierdzeń: To skomplikowany proces, wymagający wielu zgód od różnych instytucji na poziomie krajowym i międzynarodowym.
  • Negocjacje kontraktów: Zabezpieczenie finansowania, wybór technologii i wykonawców to gigantyczne przedsięwzięcie, często obejmujące międzynarodowe konsorcja.

To właśnie na tym etapie powstają fundamenty całego projektu nie tylko te betonowe, ale przede wszystkim prawne, finansowe i techniczne.

Etap 2: Gigantyczna operacja budowlana od fundamentów po montaż reaktora.

Faza budowy fizycznej to najbardziej widoczny i często najdłuższy etap, który może trwać od 4 do 10 lat. To tutaj dzieje się cała "magia" inżynierii. Obejmuje on:

  • Prace konstrukcyjne: Wznoszenie gigantycznych budynków reaktora, turbinowni, pompowni i innych obiektów pomocniczych. Wymaga to użycia ogromnych ilości betonu i stali.
  • Montaż reaktora i systemów: Instalacja samego reaktora, generatorów pary, turbin, generatorów elektrycznych oraz wszystkich skomplikowanych systemów chłodzenia, bezpieczeństwa i sterowania. To precyzyjna praca, często z udziałem specjalistycznych dźwigów i maszyn.

Ten etap wymaga niezwykłej koordynacji i zarządzania tysiącami pracowników oraz globalnym łańcuchem dostaw.

Etap 3: Testy, rozruch i synchronizacja z siecią ostatnia prosta do produkcji energii.

Ostatni etap, trwający zazwyczaj od 1 do 2 lat, to kluczowy moment przed komercyjnym uruchomieniem. Obejmuje on:

  • Walidacja wszystkich systemów: Każdy komponent, każdy obwód, każdy system bezpieczeństwa jest testowany pod kątem zgodności z projektem i normami.
  • Pierwsze uruchomienie reaktora: Stopniowe podnoszenie mocy reaktora, jego testowanie w różnych warunkach pracy.
  • Synchronizacja z krajową siecią energetyczną: Po pomyślnych testach, elektrownia jest podłączana do sieci i rozpoczyna produkcję energii elektrycznej na skalę komercyjną.

To faza, w której inżynierowie upewniają się, że wszystko działa bez zarzutu, a elektrownia jest bezpieczna i gotowa do wieloletniej, stabilnej pracy.

czynniki opóźniające budowę elektrowni jądrowej

Co może opóźnić budowę? Analiza ryzyk

Chociaż harmonogram dla polskiej elektrowni jądrowej jest ambitny, ale realistyczny, musimy być świadomi czynników, które mogą wpłynąć na jego opóźnienie. Moje doświadczenie pokazuje, że ryzyka są wielowymiarowe.

Niewidzialni wrogowie harmonogramu: prawo, polityka i procedury.

Jednym z największych wyzwań w projektach jądrowych jest stabilność otoczenia regulacyjnego i politycznego. Zmiany w prawie, niestabilność polityczna czy przewlekłość procesów administracyjnych potrafią sparaliżować nawet najlepiej przygotowany projekt. Długotrwałość uzyskiwania pozwoleń, ciągłe zmiany w przepisach czy biurokratyczne opóźnienia mogą dodać miesiące, a nawet lata do harmonogramu. Dlatego tak ważne jest, aby projekt polskiego atomu cieszył się szerokim poparciem politycznym i miał stabilne ramy prawne na lata.

Logistyczne i technologiczne wyzwania jak uniknąć błędów z innych europejskich budów?

Wyzwania logistyczne i technologiczne są nieodłącznym elementem tak gigantycznych inwestycji. Zarządzanie globalnym łańcuchem dostaw, zapewnienie dostępności wykwalifikowanej siły roboczej, a także ewentualne problemy techniczne czy błędy projektowe mogą prowadzić do opóźnień. Przykładem są europejskie budowy, takie jak Olkiluoto 3 w Finlandii (opóźnienie o ponad dekadę) czy Flamanville 3 we Francji (w budowie od 2007 r. i nadal nieukończony). Z tych projektów musimy wyciągnąć wnioski: kluczowe jest doświadczenie wykonawcy, precyzyjne planowanie logistyki i rygorystyczna kontrola jakości na każdym etapie, aby uniknąć podobnych błędów.

Rola społeczeństwa: jak rekordowo wysokie poparcie Polaków pomaga w realizacji projektu?

Wysokie poparcie społeczne dla energetyki jądrowej w Polsce, które wynosi powyżej 90%, jest niezwykle cennym atutem. Historia pokazuje, że brak akceptacji społecznej może być czynnikiem torpedującym nawet zaawansowane projekty tak było w przypadku Żarnowca, gdzie protesty społeczne po katastrofie w Czarnobylu przyczyniły się do wstrzymania budowy. Dziś, kiedy Polacy rozumieją potrzebę atomu dla bezpieczeństwa energetycznego i klimatu, projekt ma znacznie większe szanse na płynną realizację, bez opóźnień wynikających z lokalnych sporów czy protestów.

Ile to trwa na świecie? Polska na tle globalnych doświadczeń

Patrząc na globalne doświadczenia, czas budowy elektrowni jądrowej jest bardzo zróżnicowany. Polska, planując uruchomienie pierwszego bloku w 2036 roku, plasuje się w średniej światowej, ale warto przyjrzeć się skrajnościom.

Azjatycki ekspres tajemnica budowy reaktorów w mniej niż 6 lat.

Kraje azjatyckie, takie jak Japonia, Korea Południowa i Chiny, są prawdziwymi liderami w szybkości budowy reaktorów jądrowych. Często udaje im się ukończyć projekty w mniej niż 6 lat, a niektóre reaktory powstały nawet w zaledwie 3 lata. Światowa średnia budowy reaktora to około 7,5 roku, z medianą wynoszącą 6,3 roku. Tajemnica ich sukcesu tkwi w standaryzacji projektów, sprawnych procesach decyzyjnych, doświadczonych zespołach i często w budowie wielu bloków jednocześnie, co pozwala na optymalizację zasobów i czasu.

Europejskie i amerykańskie maratony dlaczego na Zachodzie buduje się o wiele dłużej?

Z drugiej strony mamy przykłady długotrwałych budów w Europie i USA. Wspomniane już Olkiluoto 3 w Finlandii (17 lat budowy) czy Flamanville 3 we Francji (w budowie od 2007 r.) to projekty, które borykały się z ogromnymi opóźnieniami i przekroczeniami budżetu. Rekordzistą jest amerykański reaktor Watts Bar, który budowano przez niewiarygodne 43 lata! Przyczyny są złożone: zmiany regulacyjne w trakcie budowy, problemy z łańcuchem dostaw, niedoświadczenie wykonawców z nowymi technologiami, a także często silny sprzeciw społeczny i polityczny. Te przypadki są dla nas cenną lekcją, pokazującą, czego należy unikać.

Jak technologia AP1000 wybrana dla Polski sprawdziła się w innych krajach?

Dla Polski wybrano technologię AP1000 od amerykańskiego konsorcjum Westinghouse-Bechtel. To jest kluczowa informacja, ponieważ AP1000 to sprawdzona technologia, która została już wdrożona w innych krajach, m.in. w Chinach i USA. Jej zalety to m.in. uproszczony projekt, pasywne systemy bezpieczeństwa (które nie wymagają aktywnej interwencji operatora ani zewnętrznego zasilania w przypadku awarii) oraz modułowa konstrukcja, która ma przyspieszać proces budowy. Fakt, że nie jest to prototyp, ale reaktor z referencjami, znacząco zwiększa nasze szanse na dotrzymanie harmonogramu i efektywność operacyjną.

Od Żarnowca do Choczewa dlaczego tym razem ma się udać?

Dla mnie, jako obserwatora polskiej energetyki od lat, porównanie obecnego projektu z tym z Żarnowca jest nieuniknione. Historia uczy, ale dzisiejsze realia są zupełnie inne.

Historyczna lekcja z Żarnowca co zmieniło się w Polsce przez ostatnie 30 lat?

Plany budowy elektrowni jądrowej w Żarnowcu w latach 80. zostały przerwane w 1990 roku. Przyczyny były złożone: głęboki kryzys ekonomiczny kraju, który uniemożliwiał sfinansowanie tak dużej inwestycji, oraz masowe protesty społeczne, podsycane obawami po katastrofie w Czarnobylu. Dziś sytuacja jest diametralnie inna. Mamy rekordowo wysokie poparcie społeczne, stabilne finansowanie (szacowany koszt ok. 150 mld zł, ale z jasno określonymi źródłami), a przede wszystkim pilną potrzebę transformacji energetycznej, która jest już nie dyskusją, a koniecznością. Polska potrzebuje atomu, a społeczeństwo to rozumie.

Przeczytaj również: Fotowoltaika 5 kW: Ile prądu dziennie? Od 2 do 30 kWh wyjaśniamy!

Stabilne finansowanie i międzynarodowi partnerzy jako gwarancja sukcesu.

Kluczowymi czynnikami zwiększającymi szanse na sukces obecnego projektu są stabilne i zabezpieczone finansowanie oraz zaangażowanie doświadczonych międzynarodowych partnerów. Amerykańskie konsorcjum Westinghouse-Bechtel to światowy lider w technologiach jądrowych i budownictwie wielkoskalowym. Ich doświadczenie, wiedza i dostęp do globalnych łańcuchów dostaw są nieocenione. W przeciwieństwie do Żarnowca, gdzie brakowało zarówno środków, jak i kompleksowego wsparcia technologicznego z Zachodu, dziś Polska ma solidne podstawy, by projekt na Pomorzu stał się rzeczywistością. To właśnie te elementy dają mi pewność, że tym razem się uda.

Podsumowanie: czy dekada oczekiwania na stabilną energię to długo?

Podsumowując, dekada oczekiwania na prąd z polskiej elektrowni jądrowej, z uruchomieniem pierwszego bloku w 2036 roku, to w kontekście globalnych doświadczeń i złożoności projektu jądrowego realistyczny i ambitny harmonogram. Budowa elektrowni atomowej to proces wieloetapowy, wymagający lat przygotowań, precyzyjnej realizacji i rygorystycznych testów. Choć czas ten może wydawać się długi, długoterminowe korzyści dla bezpieczeństwa energetycznego Polski, stabilności dostaw energii i redukcji emisji CO2 są znaczące. Moim zdaniem, to oczekiwanie jest w pełni uzasadnione, a inwestycja w atom to inwestycja w przyszłość naszego kraju.

Źródło:

[1]

https://energetyka.pl/energia-konwencjonalna/atom/czas-budowy-elektrowni-atomowej/

[2]

https://energetyka24.com/atom/analizy-i-komentarze/ile-zajmuje-budowa-reaktora-jadrowego-znacznie-krocej-niz-myslisz-analiza

FAQ - Najczęstsze pytania

Uruchomienie komercyjnej eksploatacji pierwszego bloku w lokalizacji Lubiatowo-Kopalino planowane jest na 2036 rok. Cała elektrownia, składająca się z trzech bloków, ma osiągnąć pełną moc do 2038 roku.

Faktyczna budowa fizyczna pierwszego bloku, liczona od wylania "pierwszego betonu jądrowego" (planowane na 2028 rok) do uruchomienia (2036 rok), zajmie około 8 lat. Jest to zgodne ze światowymi standardami dla tej technologii.

Wybrano technologię AP1000 od amerykańskiego konsorcjum Westinghouse-Bechtel. Jest to sprawdzona, modułowa technologia z pasywnymi systemami bezpieczeństwa, co ma przyspieszyć budowę i zwiększyć bezpieczeństwo operacyjne.

Główne ryzyka to zmiany w prawie, niestabilność polityczna, złożoność procesów administracyjnych, wyzwania logistyczne i technologiczne (np. łańcuch dostaw). Stabilne finansowanie i wysokie poparcie społeczne minimalizują te zagrożenia.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

ile trwa budowa elektrowni atomowej
kiedy ruszy polska elektrownia atomowa
ile lat buduje się elektrownię jądrową
Autor Zbigniew Zalewski
Zbigniew Zalewski
Jestem Zbigniew Zalewski, doświadczonym analitykiem branżowym z wieloletnim zaangażowaniem w tematykę energii odnawialnej oraz fotowoltaiki. Od ponad dziesięciu lat zajmuję się analizą rynku energii, co pozwoliło mi zgromadzić bogate doświadczenie i wiedzę na temat najnowszych trendów oraz technologii w tej dynamicznie rozwijającej się dziedzinie. Moja specjalizacja obejmuje nie tylko aspekty techniczne systemów fotowoltaicznych, ale także ich wpływ na środowisko oraz ekonomię. Staram się przedstawiać skomplikowane dane w sposób przystępny, co umożliwia lepsze zrozumienie tematu przez szerokie grono odbiorców. Kładę duży nacisk na rzetelność i aktualność informacji, które przekazuję. Moim celem jest dostarczanie obiektywnych analiz oraz faktów, które pomogą czytelnikom podejmować świadome decyzje dotyczące energii odnawialnej. Wierzę, że transparentność i zaufanie są kluczowe w budowaniu relacji z moimi odbiorcami.
